服务热线 全国服务热线:

021-33617555

您的位置: 主页 > > 新闻资讯 > 行业资讯

行业资讯

浙江长龙山抽水蓄能电站地下主厂房全线封顶

栏目:行业资讯 · 发布日期:2021/3/19 10:19:31

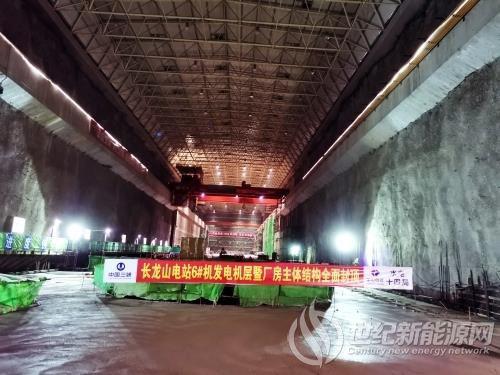

3月11日,由水电十四局承建的浙江长龙山抽水蓄能电站地下主厂房,6号机组段发电机层板梁混凝土浇筑完成,标志着电站地下厂房全线封顶,工程将全面转入机组安装阶段,全力冲刺按期投产发电目标。
长龙山抽水蓄能电站位于浙江省湖州市安吉县天荒坪镇,电站总装机容量2100MW,布置6台机组,单机容量350MW,是目前世界在建最大水头抽水蓄能电站。其中,水泵水轮机正常最大毛水头756m,最小毛水头697m,额定水头710m,水泵水轮机额定转速为4台500r/min和2台600r/min。

2020年初,全国爆发“新冠”疫情后,长龙山机电安装项目部严格按照疫情防控要求,积极组织复工复产,于2020年4月6日实现了首台机组主体结构封顶。首机封顶后项目部毫不松懈,在相关参建各方的支持及配合下紧紧围绕“倒送电”和“首机发电”的节点目标有序展开工作。

面对工期紧、任务重、人员不足的情况时,项目部在班组管理、生产计划安排、质量安全保证体系、工程结算、工程材料供应、后勤生活管理等方面采取积极有效的措施。克服厂房场地狭窄、工作面受限、混凝土结构复杂、预埋件种类多等困难,优化施工方案,加大资源投入,春节期间连续施工,各部门通力合作、积极配合。同时,安排技术人员24小时值班,及时发现、解决和协调现场施工的各类问题。顺利实现了电站地下主厂房全线封顶的目标。

​来源:中国电建集团

本站全力支持关于《中华人民共和国广告法》实施的“极限化违禁词”相关规定,且已竭力规避使用“违禁词”。故即日起凡本网站任意页面含有极限化“违禁词”介绍的文字或图片,一律非本网站主观意愿并即刻失效,不可用于客户任何行为的参考依据。所有访客访问本站,均表示认同此条约!感谢配合!

服务热线

021-33617555

扫描添加微信
