山东最大抽水蓄能电站1号机组转子吊装成功

栏目:行业资讯 · 发布日期:2022/1/24 22:06:32

1月20日,历时70天的现场叠片组装和试验,山东****抽水蓄能电站—文登抽水蓄能电站首台机组转子成功吊装,转子的成功吊装标志着首台机组正式进入总装阶段,为按期投产发电奠定了坚实的基础。

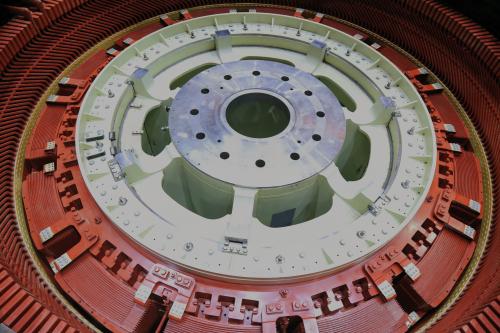

发电机转子主要由转子支架、9大段高强度优质整圆环锻件磁轭、14个磁极组装而成,额定转速428.6转/分钟。组装完成后转子外径5378毫米,高度为3405毫米,总重约339.4吨,起吊平衡梁44吨,起吊总重量384.6吨,采用厂房两台250吨桥机并车,通过平衡梁和起吊轴进行整体吊装。

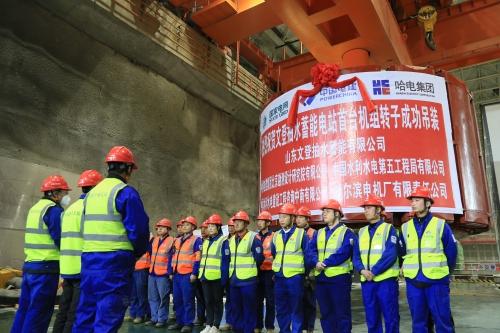

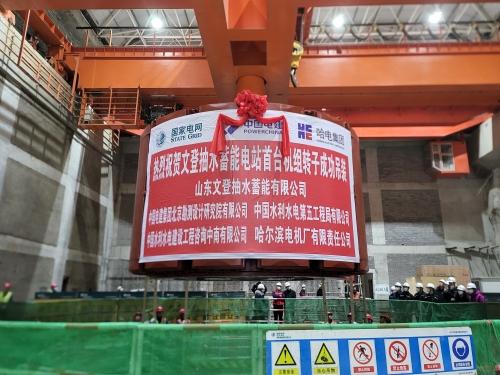

发电机转子是整个水轮发电机组最核心的部件,吊装精度要求高,难度大,是整个机组安装过程中最重要的工序,属二级风险作业。为了保证首台机组转子的成功吊装,吊装方案经多次讨论优化和专家评审,制定了详细周密的安全控制措施;吊装前,水电五局文登机组安装项目部会同业主、监理对主厂房桥机吊装系统进行联合检查,确保各部位、各工位安全措施到位,按规定进行“三起三落”试吊。吊装过程中,现场进行技术交底,相关人员各司其职、各尽其责,两台载重250吨的桥机通过平衡梁专用工具,吊起转子,缓缓平移出工位棚,向着机坑方向移动,上机架、下机架处16名工人严格监视着转子进入定子的位置,配合调整方向、核对同心度,确保转子准确吊入定子中心,经过近两个半小时的连续奋战,首台机组转子顺利与发电机大轴紧密连接,顺利吊装成功。

为了确保首台机组能够按期吊装,从开始组装,文登项目部精心组织,超前策划,解决了分段磁轭吊装高度受限、首段磁轭超差问题,克服了国内本土疫情频发,导致设备到货滞后,合理安排人员争分夺秒,加班加点组织施工,确保了转子按期组装完成。首台机组转子磁极圆度、同心度、垂直度均满足国家优良标准。每一道工序质量均优于行业标准,达到厂家技术要求及国网新源WHS点优良参数。

文登抽水蓄能电站位于威海市文登区界石镇境内,是胶东地区****座抽水蓄能电站,也是山东装机容量****的抽水蓄能电站。电站总装机容量180万千瓦,安装6台单机容量30万千瓦的单级混流可逆式水泵水轮机组,设计年发电量27.1亿千瓦时,每年可减排二氧化碳31.12万吨。电站建运后,主要担负全省电网调峰、调频、填谷、调相、负荷备用与紧急事故备用等,对优化电源结构、改善电网运行、构建以新能源为主体的新型电力系统等具有重要推进作用。

来源:机电制造安装分局  作者:张宁宁  摄影:张宁宁

本文转载于网络,目的在于传递更多的信息,如涉及版权问题请及时联系,我们定会配合删除;我公司专业生产无泄漏阀门 ,闸阀 ,蝶阀 ,截止阀 ,球阀 ,止回阀 ,疏水阀 ,调节阀 ,电磁阀 ,减压阀 ,水利阀门 ,刀闸阀 ,放料阀 ,阻火器呼吸阀 ,

上一篇: 浙江金华新增14座全国绿色小水电示范电站 下一篇:没有资料
本站全力支持关于《中华人民共和国广告法》实施的“极限化违禁词”相关规定,且已竭力规避使用“违禁词”。故即日起凡本网站任意页面含有极限化“违禁词”介绍的文字或图片,一律非本网站主观意愿并即刻失效,不可用于客户任何行为的参考依据。所有访客访问本站,均表示认同此条约!感谢配合!

服务热线

021-33617555

扫描添加微信
